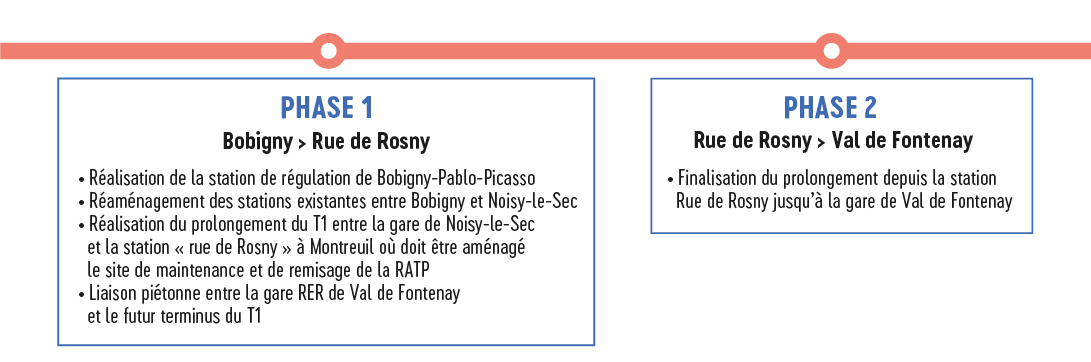

La réalisation du projet en 2 phases
Tout en s’engageant sur la réalisation complète du projet de prolongement du T1 jusqu’à Val de Fontenay, les partenaires du projet se sont accordés fin 2018 sur le principe de phasage de l’opération, en cohérence avec les financements mis en place dans le cadre du Contrat de Plan État-Région (CPER).

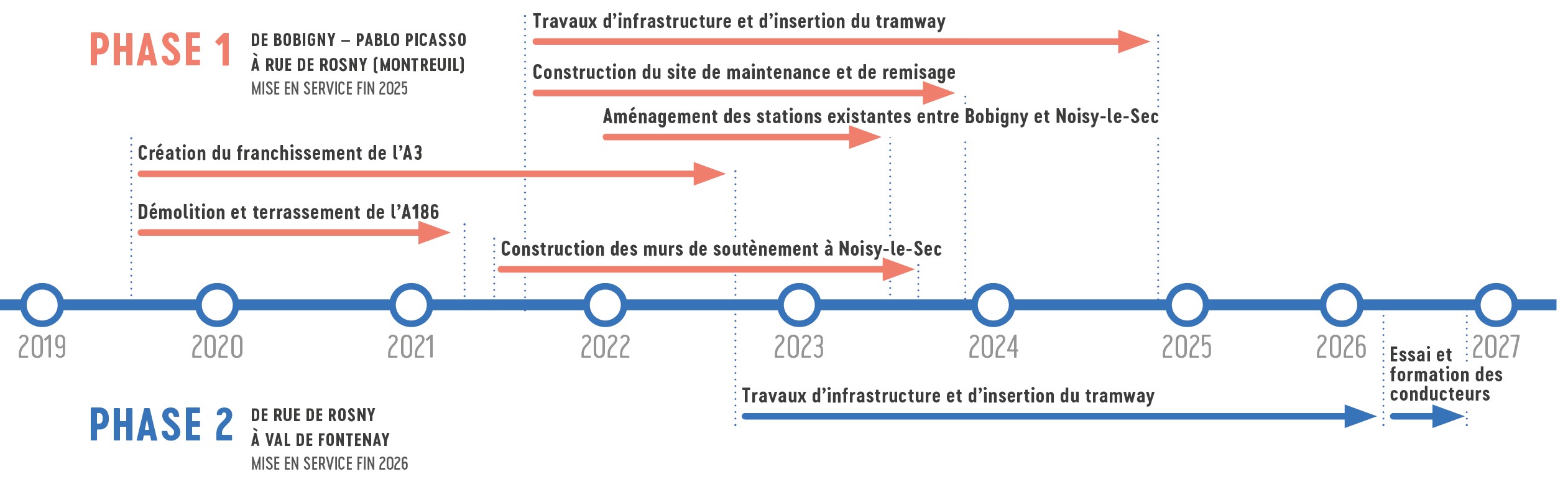

PHASE 1 DE BOBIGNY À MONTREUIL
- 2019 – 2026 : travaux d’infrastructure et d’insertion du tramway
- Mi-2027 : phase d’essais, formation des conducteurs et marche à blanc
- Mi-2028 : mise en service du T1 jusqu’à la rue de Rosny à Montreuil
PHASE 2 JUSQU’À VAL DE FONTENAY
- 2025 – mi-2028 : travaux
- Mi-2028 – mi-2029 : phase d’essais, formation des conducteurs et marche à blanc
- Mi-2030 : mise en service du T1 jusqu’à Val de Fontenay
